摘要:高效落地敏捷開發,先從這3個關鍵活動著手。在敏捷迭代中,雖然迭代周期比較短,但依然需要對迭代過程進行有效跟進。如果在輸入、過程、輸出環節,沒有要求,每日站會(迭代跟進)將會非常低效。好的每日站會,應該這么開!
在上一篇文章如何開一場高效的迭代排期會 | 敏捷開發落地指南中,我們已經了解到:
● 什么是敏捷開發;
● 什么是雙周迭代;
● 如何高效地開展排期會;
● 如何在云效項目協作·Projex 中落地排期會。
接下來,我們來詳細介紹在整個迭代跟進過程:從迭代排期確定到迭代交付的過程,同樣我們還是以雙周迭代為例進行講述。
借助每日站會有效推進迭代計劃

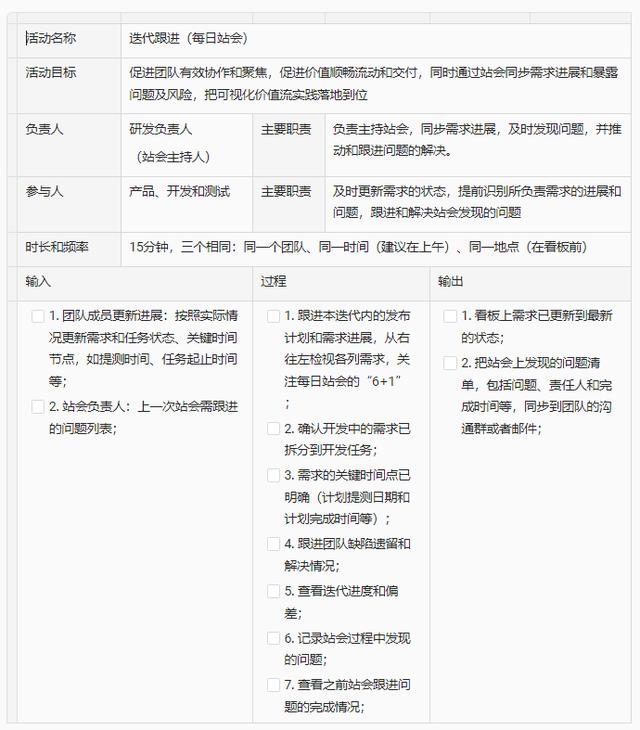

迭代進行的過程中,我們一般會采用每日站會(一種最先被落地的實踐)進行迭代的推進和跟進。為了方便大家落地,我們將每日站會的目標、事項等細則整理成了表格以供參考,如下表:
我們會看到,上面表格中的輸入、過程、輸出環節有比較多的要求,這是因為,如果在輸入、過程、輸出環節,沒有要求,每日站會(迭代跟進)將會非常低效。
下面的幾點,是我們在輔導敏捷開發團隊時,經常遇到的一些問題,需要特別注意:
● 重點關注需求進展:很多研發團隊會重點跟進研發任務的完成情況,這容易導致需求無法及時測試和按時發布。一個需求拆解為研發任務后,通常各方對齊接口聯調后才能進行整體需求的測試和驗證,此外產品經理和用戶重點關注也是需求的驗收和發布,這便需要研發團隊在迭代跟進時從需求出發,重點關注需求的整體進展。
● 每日站會前更新好需求的狀態:如果研發團隊基于在線工具進行協作,需求內容和進展已經在線化,團隊成員在每日站會前更新好狀態,大家同步進展時清晰明了,每日站會的開展就會比較高效。
● 聚焦迭代過程中問題:這個是和站會前更新需求狀態要互相配合的,需求狀態及時更新了,迭代進展在需求看板上可以一目了然,大家在每日站會時,便可以聚焦關注需求交付的阻塞、風險和問題即可。
● 行動項要及時同步相關方:每日站會通常會有當前的問題、跟進人和跟進方式等記錄,如果沒有及時同步給團隊,很容易遺漏,也會造成信息的不同步。所以通常將這些內容記錄成行動項(包含事項、負責人和期望完成時間),并在會后及時同步給團隊成員或其他相關方。
下面,我們以云效項目協作·Projex為例,講述如何借助工具高效地落地每日站會。
如何借助云效項目協作·Projex 高效開展每日站會
一、站會前輸入
1. 團隊成員更新進展:按照實際情況更新需求和任務的狀態、關鍵時間節點,如提測時間、任務起止時間等。通常在實踐過程中,狀態更新很容易被遺忘,如果站會一般在早上進行,建議團隊成員在前一天下班前更新需求和任務的狀態;
2. 站會負責人:需跟進上一次站會的問題列表。
二、開展每日站會
1.迭代跟進,關注每日站會“6 1”
通常我們在每日站會時,通過看板來同步需求進展,且會前已更新好需求狀態。所以在站會時需求的進展一目了然,只要重點關注問題即可,如站會的 “6 1” :
● 6 指的是:瓶頸隊列、關鍵的缺陷、重點關注的需求、阻礙和問題、到期或即將到期的需求、中斷;
● 1 指的是:檢查是否存在“未反映在看板上的問題”,比如產品經理臨時插了一個需求卻沒有錄入系統。

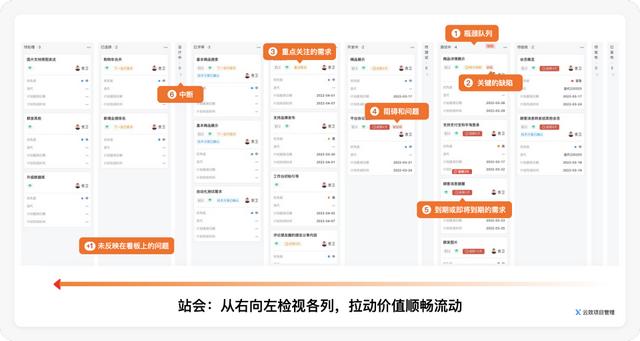

每日站會“6 1”
2. 確認需求已經拆解完成

一般建議在需求排期時把需求拆解到研發任務(前端、后端和聯調),但時常會出現,需求拆解任務不到位的情況,所以站會的時候需要檢查,需求是否已拆分到研發任務,以及是否已指派到具體的開發人員,如下圖所示:
需求拆解到研發任務

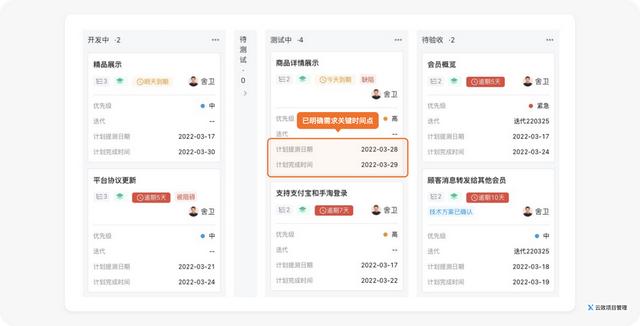

3. 明確需求的關鍵時間點
需求的關鍵時間一般是指計劃提測日期、計劃完成時間等,已經和相關負責人明確定下來,并更新在需求卡片上。
明確關鍵時間點
4. 跟進團隊缺陷解決進展

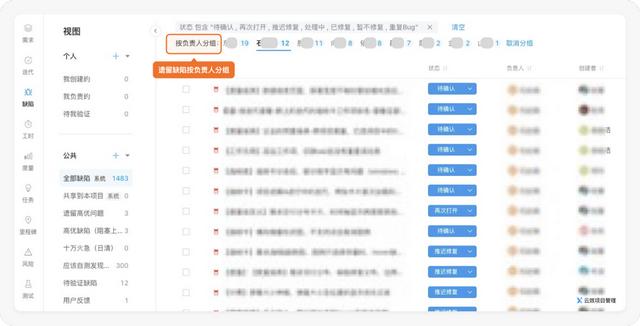

每日站會時,在同步完需求的進展和問題后,需要抽 1-2 分鐘時間查看一下缺陷解決情況,在云效項目協作·Projex 的缺陷管理中,可以查看到遺留缺陷情況,并可根據訴求配置不同的查看視圖。如下圖,可以按照負責人分組進行查看缺陷情況。

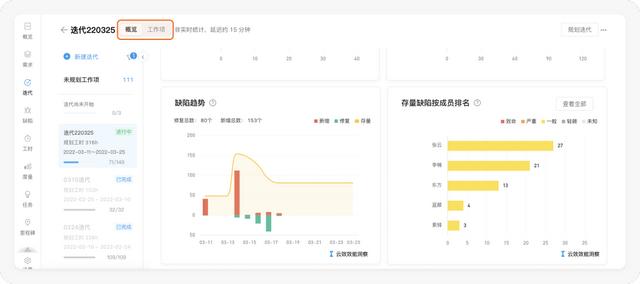

此外,云效項目協作·Projex 還提供了查看迭代缺陷統計報表,在迭代概覽中,可以查看當前迭代查看“缺陷趨勢圖”和“存量缺陷按成員排名”指標卡。
5. 跟進迭代進度和偏差

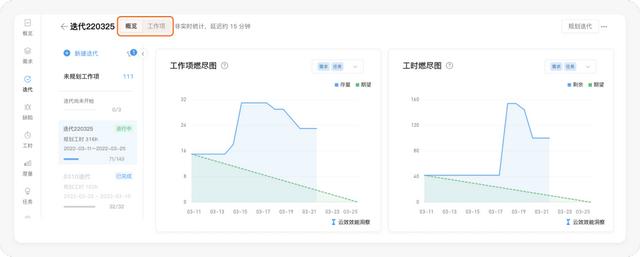

云效項目協作·Projex 的迭代概覽中可以看到迭代燃盡圖,以方便我們跟進迭代的進度和偏差:
● 工作項燃盡圖:按照迭代排期時的工作項數量進行燃盡(支持過濾需求、任務、缺陷),如下圖左側所示,存量曲線高高飄起,說明進度已經嚴重滯后;
● 工時燃盡圖:按照迭代排期時預估的工時進行燃盡,如下圖右側所示,剩余工時數量往上飄,說明排期是工作量評估不足或插入了新的需求。
6. 站會問題行動項跟進
在每日站會時,通常會有問題記錄和行動項,每次站會時可由專人負責進行記錄和跟進,同時也需要回顧一下上一次每日站會遺留行動項的完成情況。
三、每日站會輸出
● 需求更新到最新的狀態
雖然每日站會前團隊成員會更新好需求狀態,但站會過程中,也有可能可能要更新需求和任務的狀態,研發團隊要保證每日站會結束時,看板上需求和任務狀態一定是最新的狀態。
● 站會行動項及時同步
把站會上發現的問題清單,包括問題、責任人和完成時間等,會后通過郵件、溝通群等及時同步給團隊成員或其他相關方。
總結回顧
現在我們了解了每日站會是迭代跟進時的有效活動,我們需要:
● 每日站會前,更新迭代中需求的進展情況和上一次站會行動項情況;
● 每日站會時,關注站會的“6 1”,及時跟進偏差和問題;
● 每日站會后,及時將站會中記錄的問題和行動項同步給團隊成員和相關方。
在敏捷迭代中,雖然迭代周期比較短,但依然需要對迭代過程進行有效跟進。在這個過程中,不僅需要跟進需求、任務和缺陷等進展情況,也需要借助統計數據來幫助我們了解整體的進度和偏差情況。更多敏捷開發跟進數據解讀可查看「敏捷研發項目,我們該如何度量?。
