2022年監理 目標控制 第四章 建設工程進度計劃實施中的監測與調整(監理目標控制2021)

【考試大綱】

  1. 實際進度監測與調整系統過程
  2. 實際進度與計劃進度比較方法(橫道圖、S 曲線、前鋒線)
  3. 進度計劃調整方法

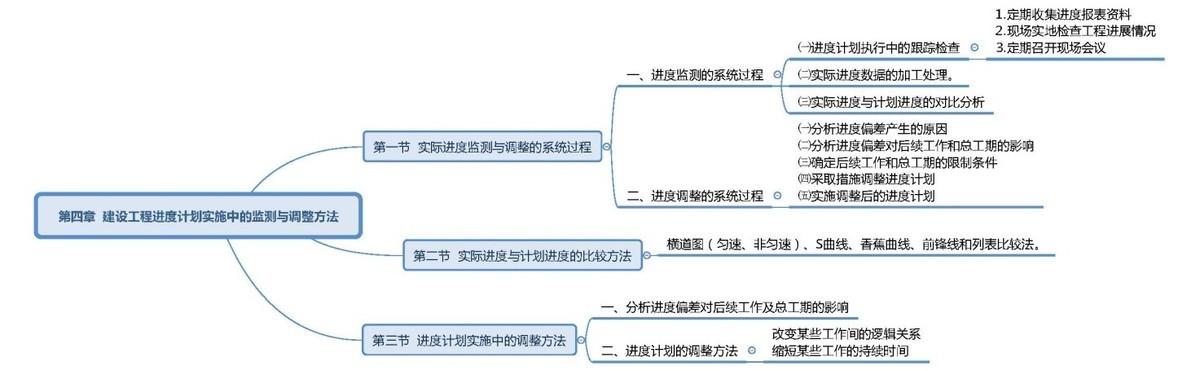

【思維導圖】

022年監理

【內容講解】

第一節 實際進度監測與調整的系統過程

一、進度監測的系統過程

㈠進度計劃執行中的跟蹤檢查

為了全面、準確地掌握進度計劃的執行情況,監理工程師應認真做好以下三方面的工作。

⒈定期收集進度報表資料

進度報表是反映工程實際進度的主要方式之一。進度計劃執行單位應按照進度監理制度規定的時間和報表內容,定期填寫進度報表。監理工程師通過收集進度報表資料掌握工程實際進展情況。

⒉現場實地檢查工程進展情況

派監理人員常駐現場,隨時檢查進度計劃的實際執行情況,這樣可以加強進度監測工作,掌握工程實際進度的第一手資料,使獲取的數據更加及時、準確。

⒊定期召開現場會議

定期召開現場會議,監理工程師通過與進度計劃執行單位的有關人員面對面的交談,既可以了解工程實際進度狀況,同時也可以協調有關方面的進度關系。

進度檢查的時間間隔與工程項目的類型、規模、監理對象及有關條件等多方面因素相關,可視工程的具體情況,每月、每半月或每周進行一次檢查。在特殊情況下,甚至需要每日進行一次進度檢查。

㈡實際進度數據的加工處理。

為了進行實際進度與計劃進度的比較,必須對收集到的實際進度數據進行加工處理,形成與計劃進

度具有可比性的數據。

㈢實際進度與計劃進度的對比分析

將實際進度數據與計劃進度數據進行對比,可以確定建設工程實際執行情況與計劃目標之間的差距。

【例】下列實際進度監測工作中,屬于對實際進度數據進行加工處理工作的是()。A.定期收集進度報表資料

  1. 現場實測實量已完工程量
  2. 進行實際進度與計劃進度的對比分析D.確定本期已累計完成的工作量

【答案】D

【例】下列工作中,屬于建設工程進度監測系統過程中工作內容的是()。A.分析進度偏差產生的原因

  1. 實際進度數據的加工處理
  2. 確定后續工作和總工期的限制條件D.分析進度偏差對后續工作的影響

【答案】B

二、進度調整的系統過程

㈠分析進度偏差產生的原因

通過實際進度與計劃進度的比較,發現進度偏差時,為了采取有效措施調整進度計劃,必須深入現場進行調查,分析產生進度偏差的原因。

㈡分析進度偏差對后續工作和總工期的影響

當查明進度偏差產生的原因之后,要分析進度偏差對后續工作和總工期的影響程度,以確定是否應采取措施調整進度計劃。

㈢確定后續工作和總工期的限制條件

當出現的進度偏差影響到后續工作或總工期而需要采取進度調整措施時,應當首先確定可調整進度的范圍,主要指關鍵節點、后續工作的限制條件以及總工期允許變化的范圍。這些限制條件往往與合同條件有關,需要認真分析后確定。

㈣采取措施調整進度計劃

采取進度調整措施,應以后續工作和總工期的限制條件為依據,確保要求的進度目標得到實現。

㈤實施調整后的進度計劃

進度計劃調整之后,應采取相應的組織、經濟、技術措施執行它,并繼續監測其執行情況。

【例】在建設工程進度調整的系統過程中,當工作實際進度偏差影響到后續工作及總工期而需要采

取措施調整進度計劃時,首先需要進行的工作是()。A.確定可調整進度的范圍

B.進行調整措施的技術經濟分析C.進行調整方案的比選論證

D.分析進度偏差產生的原因

【答案】A

【例】當某項工作實際進度拖延的時間超過其總時差而需要調整進度計劃時,應考慮該工作的()。A.資源需求量

B.后續工作的限制條件C.自由時差的大小

D.緊后工作的數量

【答案】B

【例】建設工程進度調整系統過程的主要工作有()。

  1. 實際進度與計劃進度的對比分析
  2. 現場實地檢查工程進展C.采取措施調整進度計劃D.分析偏差產生的原因

E.確定后續工作和總工期的限制條件

【答案】CDE

版權聲明:本文內容由互聯網用戶自發貢獻,該文觀點僅代表作者本人。本站僅提供信息存儲空間服務,不擁有所有權,不承擔相關法律責任。如發現本站有涉嫌抄襲侵權/違法違規的內容, 請發送郵件至 舉報,一經查實,本站將立刻刪除。

(0)
上一篇 2022年6月11日 上午10:34
下一篇 2022年6月12日 上午9:04

相關推薦

  • 中國暑期科研項目

    中國暑期科研項目 近年來,中國暑期科研項目已經成為許多學生和研究人員探索科學和學術領域的重要機會。這些項目通常由大學和研究機構提供,旨在為年輕人提供接觸科學知識和研究人員的機會,同…

    科研百科 2025年2月6日
    8
  • 1500元自己搭建小程序教程之配置積分玩法(小程序積分怎么弄)

    這期講一下積分商城積分系統是如何去使用和配置的。 ·打開小程序,點擊我的進入個人中心,最上方會有個人用戶的積分?jǐn)?shù)的顯示,點擊會員系統的積分就可以進入收入的積分情況和支出的積分情況。…

    科研百科 2024年5月9日
    49
  • 遼寧四大實驗室科研產出能力和輻射帶動作用初步顯現(遼寧實驗室建設)

    遼寧四大實驗室基礎條件不斷完善,管理機制逐步健全 科研產出能力和輻射帶動作用初步顯現 為創建具有全國影響力的區域科技創新中心,加快3個萬億級產業基地和22個產業集群建設提供強大科技…

    科研百科 2024年4月21日
    76
  • 吉林市科技項目管理系統

    吉林市科技項目管理系統是一款功能強大的科技項目管理工具,旨在幫助科技公司和項目管理人員高效地組織和管理項目。該系統提供了各種功能,包括任務分配、進度跟蹤、預算管理、文檔管理、風險管…

  • 研究生期間如何做學術?快來get這些干貨!(研究生如何做學術研究)

    眾所周知,研究生階段最重要的一件事就是做學術研究了,已經考上研和正在備考的同學,都需要掌握這項技能,那么如何做學術研究呢? 一、學術研究的幾個階段 (一)做綜述 寫論文需要讀大量的…

    科研百科 2024年4月16日
    67
  • 研發項目管理系統集成PPT

    研發項目管理系統集成PPT 隨著科技的不斷發展,企業的研發工作變得越來越復雜。傳統的研發項目管理方法已經無法滿足現代企業的需求。因此,研發項目管理系統集成已經成為現代企業必須掌握的…

    科研百科 2025年1月18日
    3
  • 醫學科研項目申請書模板怎么寫的

    醫學科研項目申請書模板怎么寫 醫學科研項目申請書是進行醫學科學研究的重要文檔之一,它記錄了研究者對研究項目的背景,研究目的,研究方法,研究內容和預期成果等信息,對于保證研究質量和研…

    科研百科 2024年8月9日
    11
  • 軟件項目管理步驟

    軟件項目管理步驟 軟件項目是一種高度復雜和高度競爭的項目,因此軟件項目管理必須非常專業和有效。以下是軟件項目管理的基本步驟: 1. 定義項目目標和范圍:在開始項目之前,必須明確項目…

    科研百科 2024年8月21日
    3
  • 有多少人愿意搞科研項目

    有多少人愿意搞科研項目? 科研項目一直是學術界和工業界關注的話題。雖然科研項目需要耗費大量的時間和精力,但對于那些致力于探索新技術和新知識的人來說,它們是一個令人興奮的機會。然而,…

    科研百科 2025年5月14日
    2
  • 項目進度管理包括哪些內容

    項目進度管理是指對項目的進度進行有效的規劃,控制和跟蹤,以確保項目在預定的時間,預算和資源范圍內完成。項目進度管理包括許多不同的內容,以下是其中一些重要的方面: 1. 項目計劃:項…

    科研百科 2025年1月13日
    2
RM新时代官方网站
